Готов фасад блока А корпуса №2 проблемного ЖК «Терлецкий парк»
Генподрядчик АО «МСУ-1» сообщил, что фасадные работы на блоке А корпуса №2 проблемного ЖК «Терлецкий парк» выполнены в полном объеме.
Также завершено устройство плитки в переходной галерее между секциями 1-4.
В блоках Б, В, Г, Д, Е и Ж продолжается обустройство фасада. В блоках Е и Ж идет устройство каркасов для витражей на первых этажах, в блоках Г и Д эти работы завершены.
Продолжается монтаж кровельного вентиляционного оборудования в блоках А и Б. В блоке В рабочие начали загрузку оборудования на кровлю, в ближайшее время также начнется его сборка и монтаж.
В блоке Б завершен монтаж оборудования для электрощитовых.
В подземном паркинге продолжается чистовая отделка. На сегодня она выполнена на 85%. Ведется бетонирование полов.
В блоке Ж завершаются работы по торкретированию (нанесению на поверхность бетонных или железобетонных конструкций слоя бетона или других строительных растворов под давлением).
Ведется предъявление корпуса №1 управляющей компании. Были выполнены гидравлические испытания и промывка системы отопления, протечек и дефектов не обнаружено.

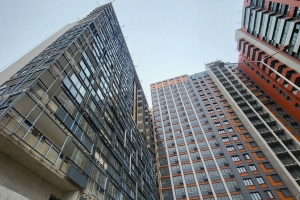

Продолжается благоустройство прилегающей территории. Началось устройство футбольной площадки. Уложен первый слой асфальта во дворе в районе блоков А, Б и В.
Завершена укладка первого слоя с наружной стороны корпуса №2 в районе блока Г. Вдоль блока Ж со стороны ул. Металлургов началась подготовка к асфальтированию.
На площадке трудится 1168 человек. Количество рабочих увеличено в связи с усилением отдельных видов работ.
«Жилой комплекс «Терлецкий парк» общей площадью 153 тыс. кв. метров рассчитан на 1329 квартир и расположен на востоке Москвы в районе Перово по адресу: ул. Новогиреевская, вл. 5. Квартиры в комплексе ожидает 851 дольщик. Ввод объекта запланирован на четвертый квартал 2024 года», – сообщил руководитель Департамента гражданского строительства, входящего в Комплекс градостроительной политики и строительства города Москвы, Рафик Загрутдинов.
Решение о завершении строительства проблемного объекта силами городского застройщика за счет средств, выделенных из столичного бюджета, принял мэр Москвы Сергей Собянин.
Полномочия и функции, связанные с завершением возведения проблемных объектов за счет бюджетных средств, переданы Департаменту гражданского строительства столицы (в соответствии с постановлением правительства Москвы от 16 сентября 2024 года № 2096-ПП «Об утверждении Положения о Департаменте гражданского строительства города Москвы»).
«В настоящее время силами ведомства достраивается шесть проблемных объектов. В них ожидают свои квартиры около 2,5 тыс. дольщиков», – отметил Рафик Загрутдинов.
